2019年国家总稽查司报告 | 联邦拨款只用掉80.6% 吉州道路维修拨款分配待改善

(亚罗士打22日讯)道路使用者虽对吉打公共工程局执行感到满意,但却发现该局在联邦政府的未达最佳分配,因此对该局提出数项需要关注的弱点。

据2019年总稽查司系列二《吉打政府机构及管理单位活动》报告,联邦政府9亿4541万令吉拨款当中,共8亿5559万令吉(90.5%)分配给所有执行计划机构,然只用掉拨款的额数为7亿6156万令吉(89%),这只是联邦政府拨款总数的80.6%。

ADVERTISEMENT

2019年总稽查司系列二《吉打政府机构及管理单位活动》报告。

报告指出,共155项总值1194万令吉的计划竣工,维修工程无缺陷责任期内,却发现有一些供应的物件,没有根据订货规格下单,导致出现1万2861令吉价差。

本同县会竟缴近4万消费税

稽查也查获,本同县议会在零消费税期间展开的维修工程,竟然也有缴付了3万8781令吉73仙消费税的记录。

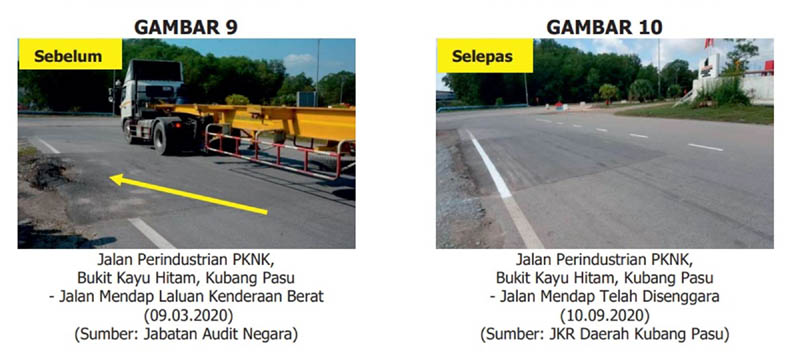

根据报告,吉打州共有89项总值2764万令吉的计划发给2家特许公司,而延迟完工的情况严重,拖延天数从1天至155天不等,一些特许承包商及公司进行的工程,则出现损坏及劣质问题。

稽查报告揭露达鲁阿曼产业有限公司在建筑物管理上有数项弱点。

针对上述问题,稽查司建议州政府考虑增加维修州级道路的拨款,以让维修工程能根据计划进行。因为,充足道路维修能防止道路破损更严重。

此外,公共工程局需要更多的检查及监察,以确保特许公司或承包商例常的维修工程,都严格根据合约的条款及水准进行。公共工程局、水利灌溉局,以及地方政府等,都必须确保道路维修工程根据所要求来执行。

体育馆机构2计划延迟竣工

报告也揭露,吉打州体育馆机构执行提升及维修计划上表现未达标,3项计划的其中2项都延迟竣工。

“苏丹阿都哈林体育馆草场提升计划,以及慕阿占沙体育中心的装修及提升计划,并未根据合约期限完成,承包商获准对2项计划展延126天及197天。但是,苏丹阿都哈林体育馆草场提升计划在第二次展延结束后仍未完工。”

报告说,受委执行苏丹阿都哈林体育馆草场提升计划的承包商,不符合条件,且没能在缺陷承担期内修复缺陷,导致需要第三方来进行。直至稽查日期,仍未委任第三方承包商。

报告也揭露,吉打州体育馆机构的管理不当,343项运动场地申请当中,仅226(65.9%)获吉打州体育馆机构总监的批准信,因为申请文件不完整。同时,使用记录方面有别。

根据稽查报告,吉打州公共工程局的道路维修工程获得使用者的好评。

在2017年至2020年,吉打州经济策划局(BPEN)没有充分利用拨款,在批准的2893万令吉拨款中,只使用了1132万令吉(39.1%)。

对此,稽查司建议吉打州经济策划局及公共工程局,必须确保运动场所的计划与修复工程,在详细策划与观察下进行,以便能如期完工。同时,吉打州经济策划局需要仔细策划预算及严控开销,以确保体育设施能处于最佳状态,并且必须采取更有效的行动,以确保收回被拖欠的收入。

达鲁阿曼产业公司亏损

报告也揭露达鲁阿曼产业有限公司(Darulaman Aset Sdn Bhd)的设立旨在打理吉打州经济发展局的产业,但事实上没全面执行公司的良好企业文化,无法令人满意。

该公司于2018年及2019年面临亏损,表现不佳,在建筑物管理上有数项弱点,包括没有准备合约文件、聘用的保安公司没有执照及不具水平,财务不稳定,主要收入趋下滑,2017年至2019年负债已超过资产。

稽查建议遴选董事局政策需要重审,以防公司决策出现利益冲突风险;准备策略计划及关键指标上需要更详尽,并在董事局寻求通过;公司活动特别是市场活动,须做更全面的探讨,以便能获得更多合约或计划。
